項目動態|上饒市生活垃圾焚燒發電項目推進情況周報(3月2日—3月8日)

分類:固廢觀察 > 固廢處理    發布時間:2019年3月18日 22:14    作者:    文章來源:北極星固廢網

江西上饒市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進上饒市生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截止目前,上饒市規劃的7座生活垃圾焚燒發電廠,1座已建成并運行,其余6座均已開工建設,正抓緊建設中。

全市生活垃圾焚燒發電項目推進情況周報(3月2日—3月8日)

1 上饒市生活垃圾焚燒發電項目

(一)項目概況

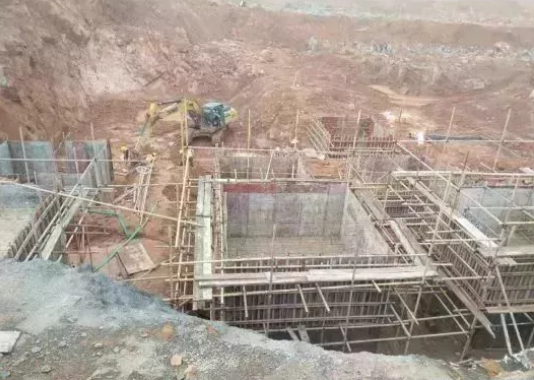

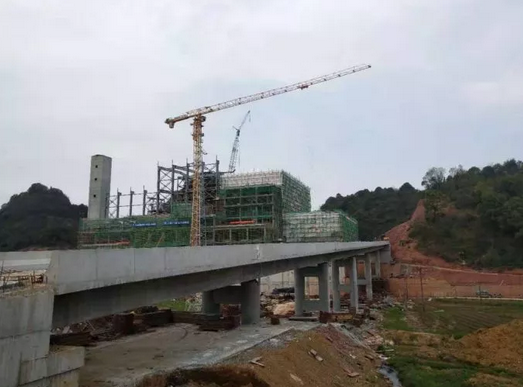

項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣、經開區,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。

(二)進展情況

1、已完成辦理安監、質監及施工許可證;

2、廠區環形道路混凝土澆筑完成60%;

3、臨建展廳搭建完成,安全展示區VR體驗已完成安裝;

4、主廠房北側綜合管網機械破巖開挖,食堂基礎回填;

5、辦公、宿舍樓基礎鋼筋模板施工;

6、組織土建工程現場技術交底會,現場安全文明施工宣傳策劃制作完善;

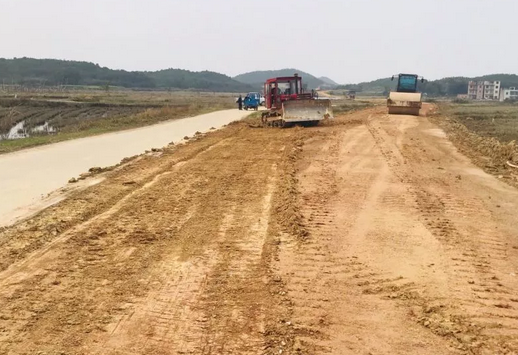

7、進廠道路便道施工,完成50%;

8、完成110KV升壓站設計方案國網公司專家評審。

(三)下步計劃

1、主廠房、辦公樓及宿舍樓主體施工;

2、完成廠區循環道路路基;

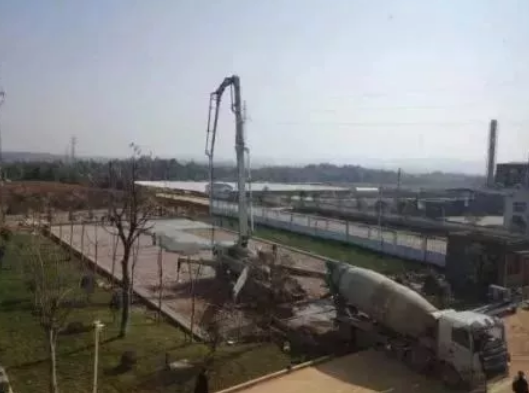

3、垃圾倉第一罐砼澆筑;

4、廠前區(辦公、宿舍、食堂)主體封頂;

5、預計2020年2月點火試運行。

2 萬年縣生活垃圾焚燒發電項目

(一)基本情況

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。

(二)本周進展

1、生產:截止3月7日,入庫垃圾 53386.1萬噸,發電量299.4012萬度。

2、停車場和籃球場施工完成;

3、引橋加蓋工程施工;

4、廠區內綠化。

(三)下步計劃

1、引橋加蓋施工完成。

3 弋陽生活垃圾焚燒發電項目

(一)項目概況

設計處理規模600噸/日,廠址位于弋陽縣南巖鎮寶峰村蛤蟆壟。服務范圍為弋陽、橫峰以及鉛山靠近項目廠址的部分鄉鎮,項目一期2018年3月30日開工,計劃2019年2月28日進垃圾;項目二期2018年8月18日開工,計劃2019年5月底投運。

(二)進展情況

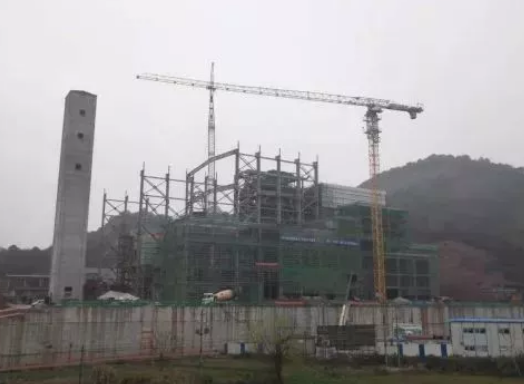

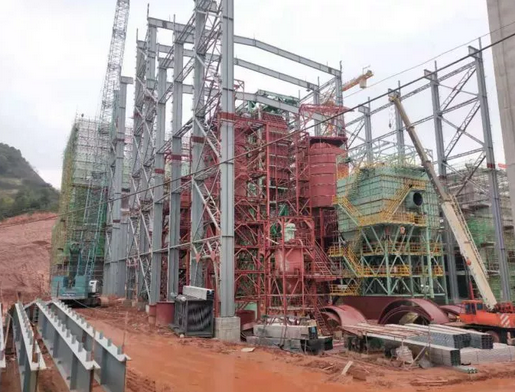

垃圾發電聯合廠房:

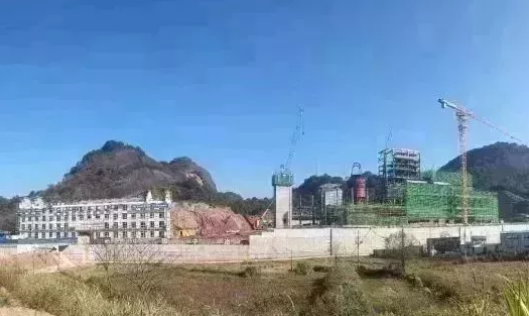

1、鍋爐焚燒間:鍋爐下灰斗安裝完成50%,鍋爐大小口徑管道配管焊接85%;除臭風機安裝就位;

2、煙氣處理:灰渣輸送機安裝完成80%;屋面梁吊裝3榀;二期反應塔錐體組拼完成;煙氣處理外保溫架體搭設完成;

3、一期汽機房設備基礎混凝土澆筑完成,內墻刮膩子完成;二期汽機島鋼筋綁扎50%;

4、垃圾池北側外墻抹灰完成,刮膩子完成80%,垃圾池內墻刮膩子完成,內部腳手架拆除完成50%,屋面梁吊裝6榀,墻面防腐施工完成;

5、煙囪內部爬梯制作全部完成,打磨刷漆完成50%,安裝30%;

6、卸料大廳外墻膩子全部完成;消防控制室電纜隧道混凝土完成;

7、渣池0-4米混凝土澆筑完成,4-7.8米腳手架搭設完成,模板制安。

總圖工程:

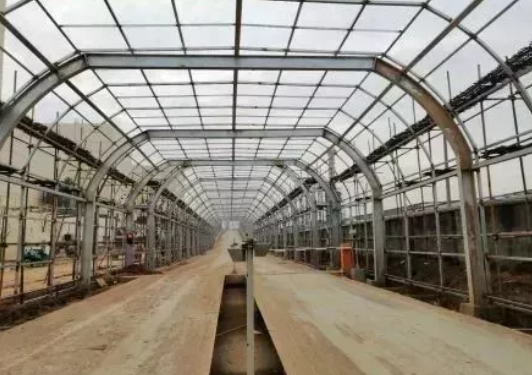

1、垃圾進廠橋1-2跨護欄、0#橋臺混凝土澆筑完成,腳手架全部拆除完成,橋臺土方回填完成;

2、滲濾液處理UASB池具備混凝土澆筑條件;組合水池模板制安完成,鋼筋綁扎完成,具備混凝土澆筑條件;

3、膜處理車間設備基礎施工完成,檐口蓋瓦完成;冷卻塔內架搭設完成,開始防腐施工;

4、升壓站電纜溝混凝土澆筑完成,主變基礎施工;

5、氨水儲存罐基礎換填、墊層澆筑完成,基礎鋼筋模板完成。

(三)下步計劃

垃圾發電聯合廠房:

1、鍋爐焚燒間:鍋爐下灰斗安裝完成,爐排安裝,鍋爐大小口徑管道配管焊接完成;除臭機安裝完成,風管安裝;

2、煙氣處理:屋面梁吊裝完成;二期反應塔錐體吊裝就位,直筒組拼焊接;

3、二期汽機島鋼筋綁扎完成,埋件安裝完成,具備混凝土澆筑條件;門廳中控室裝飾吊頂安裝完成;

4、垃圾池西側腳手架拆除完成,北側外墻刮膩子全部完成,垃圾池內部腳手架拆除全部完成,行車吊裝;

5、煙囪內部爬梯打磨刷漆全部完成,安裝50%;

6、卸料大廳外墻涂料粉刷完成,腳手架拆除;

7、渣池4-7.8米鋼筋模板完成,混凝土澆筑完成。

總圖工程:

1、垃圾進廠橋0#橋臺搭板混凝土澆筑完成,具備通車條件;

2、滲濾液處理UASB池混凝土澆筑完成;組合水池混凝土澆筑完成;

3、膜處理車間地坪完成,墻體砌筑完成80%;冷卻塔內防腐施工完成50%;

4、升壓站墻體砌筑全部完成,主變基礎施工完成;

5、氨水儲存罐基礎混凝土澆筑完成。

4 鄱陽縣生活垃圾焚燒發電項目

(一)項目概況

項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目于2018年12月26日正式開工建設,計劃于2020年6月完成一期工程,2025年6月完成二期工程。采用2臺10MW凝汽器式汽輪發電機,年度發電量1.2億度,現已開工建設。

(二)項目進展

1、完成項目詳勘招標公示;

2、完成飛灰填埋場單一來源采購招標公示;

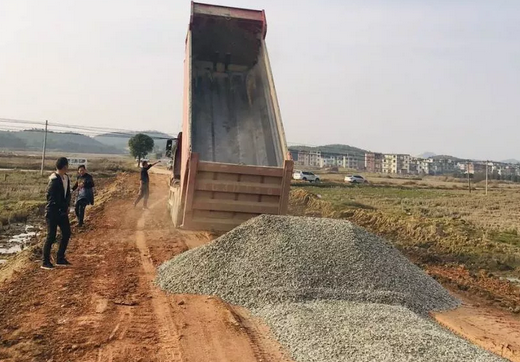

3、對廠區周邊場地進行碎石鋪設。

(三)下步計劃

1、開始項目紅線內場地平整;

2、繼續電力接入設計招標及建設用地規劃許可證辦理;

3、開始項目詳勘相關工作;

4、做好進場前期準備工作。

5 德興市生活垃圾焚燒發電項目

(一)項目概況

項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,現已開工建設,計劃于2020年9月底建成試運營。

(二)進展情況

1、項目選址已確定;

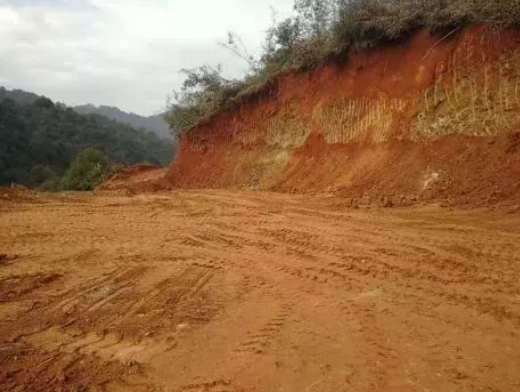

2、征地工作已完成,林地征地工作正在進行中;

3、土地指標置換已完成;

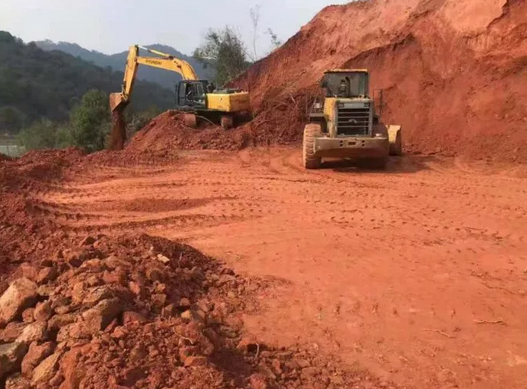

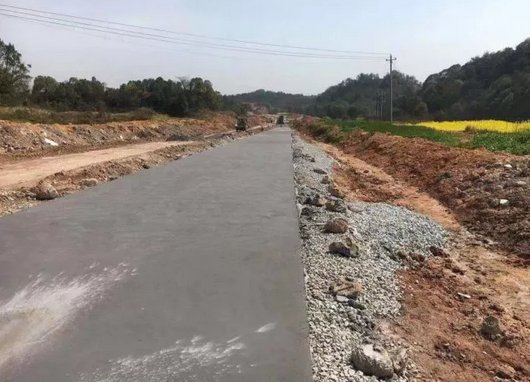

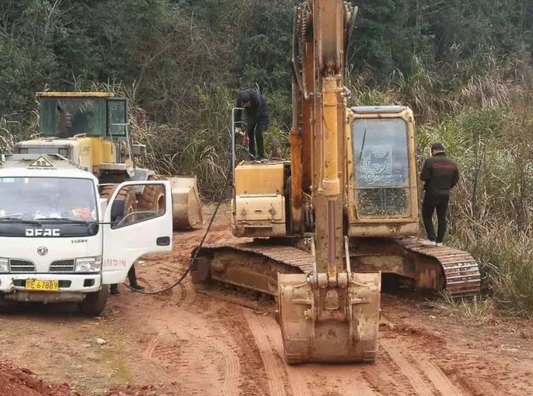

4、2018年9月19日,大茅山建筑公司開始項目場平工作。

(三)下一步計劃

積極推進項目相關工作進度。

6 余干縣生活垃圾焚燒發電項目

(一)項目概況

項目選址位于余干縣黃金埠鎮。設計處理能力近期為600噸/日,遠期達到900噸/日,服務范圍包括余干縣全域及鄱陽縣少部分鄉鎮。項目現已開工建設。

(二)進展情況

1、市發改委組織專家現場踏勘,召開可研報告評審會;

2、縣委縣政府領導和相關部門參加可研報告評審會,積極推動項目進展;

3、與環評單位溝通環評報告編制進展情況,環評單位已提交報告初稿,并提供公參座談會資料。工作組正加緊提出修改意見;

4、初步確定周邊群眾代表參觀考察方案。

(三)存在問題

項目地以及進場道路的土地使用權屬國電黃金埠電廠,須盡快完成與國電黃金埠電廠簽訂收回土地的協議。

(四)下步計劃

1、督促施工單位加緊施工;

2、確定群眾代表外出參觀垃圾焚燒發電廠的實施方案,組織實施。

(一)項目概況

項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。現已開工建設,計劃2020年點火運營。

(二)進展情況

1、確定了發電企業;

2、項目選址已確定;

3、土地征用基本完成;

4、繼續推進“三通一平”;

5、繼續推進林地、土地報批;

6、繼續推進項目地勘工作;

7、組織了垃圾焚燒發電廠滲濾液經廠內自行處理后納管排放專家評審會。

8、完成水土保持評估報批工作;

9、完成安評職業病報批工作;

10、完成穩評報批工作;

11、召開了環評專家評審會;

12、環評工作完成所有材料收集工作,報批稿上報至上饒市環保局待批;繼續跟蹤環評審批事項;

13、召開本項目申請報告專家評審會并通過。

(三)下步計劃

1、繼續推進“三通一平”工作;

2、盡快取得林木砍伐許可證,土地調規報批;

3、跟蹤環評審批事項。

原標題:全市生活垃圾焚燒發電項目推進情況周報

特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
